項目管理中幾個關鍵環節控制的指導意見
發布時間:2011-09-23     作者:本站整理       來源:財務資金部      分享到:
?
為了貫徹落實“管理年、效益年”的工作主題,進一步加強和規范工程項目管理,根據集團公司相關管理制度,結合工程項目管理實際,現就項目管理中有關過程成本控制等幾個關鍵環節的程序及要求提出如下指導意見。
一、施工過程成本控制
各工程項目全面推行合同 “歸口管理、歸口結算”,前移成本控制關口,讓“成本數據”能夠真正起到指導過程成本管理的作用。
1、工程項目合同部是項目的成本控制中心,財務部是項目的成本核算中心,工程部、機材部等相關業務部門是過程管理責任中心,各部門應形成“責任明確、業務聯動、相互配合、有機銜接”的工作機制。

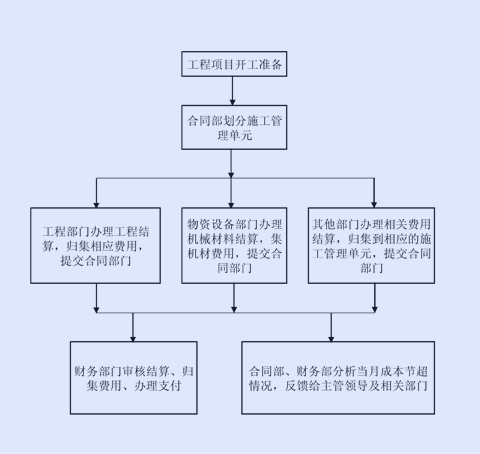

2、項目開工前,工程部根據工程情況合理劃分施工管理單元,以書面形式下發合同部、財務部及相關部門,以便各部門在施工過程中根據施工管理單元?dú)w集工、料、機費用消耗情況。
3、合同部在做好對業主的計量支付同時,負責各類施工合同、臨時用工結算,各種材料采購及攤銷、售料、機械租費賃費等組成工程直接成本的費用結算。財務部只受理合同部出具的結算單。
4、每月月末,合同部根據各部門提供的施工管理單元費用消耗情況進行成本歸集,比較本月實際消耗成本與目標消耗成本差異,詳細分析工、料、機成本超支原因(如材料費超支是“量超”,還是“價差”,超額數量及產生的環節等)。
二、合同管理
1、合同的簽訂與管理
(1)合同管理機構:各分公司成立合同管理委員會,負責審定、監督項目合同的簽訂;項目部成立合同審核小組,負責審核項目工程分包、勞務承包、材料采購、機械租賃、臨時用地等所有經濟合同。分公司合同管理委員會由分公司主要領導牽頭,相關部門負責人參加。工程項目合同審核小組由項目分管領導、合同、財務及相關部門負責人組成。

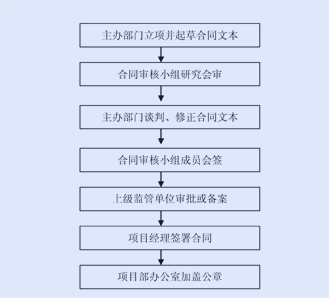

(2)合同簽訂流程:
(3)合同簽署:合同雙方除在最后代表欄簽字外,對每一頁都要小簽并加蓋騎縫章,合同訴訟管轄地應約定為“集團公司法人所在地人民法院”。合同末頁注明合同簽訂或生效日期。
(4)特殊事項說明:個別特殊合同審簽單上應附合同簽訂時的情況說明(如對下屬施工隊分部分項工程承包單價高于業主計量單價的),審簽單附于原始合同上留存合同部。
(5)合同編號:合同應按工程合同、材料采購合同、機械租賃合同、其它合同分類,按《工程項目合同管理辦法》規定格式統一編號。合同部和財務部應建立合同臺賬(內容包括對方單位、標的、單價、簽訂及終止日期、履約程度等),合同部臺賬應保存電子和手工兩份,保證合同的嚴肅性。
(6)合同簽訂人: 與個人簽訂合同應附對方身份證復印件,合同相對方為兩人以上的,代表人簽訂時須有其余人員授權委托。合同相對方為法人的,應附加蓋公章的法人營業執照副本復印件,代理人簽訂時必須經法人代表授權。相關證明文件和授權書作為合同附件一并留存合同部。
(7)合同存檔:合同簽訂后原件在財務部、合同部同時備案,主辦部門留存復印件。
2、合同的執行與終止
(1)合同結算:結算時合同相對人在用工單、工程量計算單、機械租費結算清單等原始結算單據及正式結算單上簽字確認。
(2)合同執行過程控制:工程部、機材部、合同部、財務部等相關部門業務人員要全面熟悉合同條款(如工程分包、勞務承包合同簽訂時,有關材料、機械供應及費用承擔等合同條款各部門要協商一致,合同附件中應包括材料供應、機械臺班價格詳表)。
(3)合同的變更與索賠:變更、索賠工程項目應注意施工過程中完善簽認手續,要求監理、業主相關人員書面確認變更、索賠意向,及時進行中期計量,盡量避免施工結束再申報變更項目的做法。
(4)分部分項工程承包合同:向外分包的工程,施工前應明確工程內容和數量,堅持 “先定價、后施工”的原則,不得采取按業主最終定價“抽取管理費”的結算方式,防止發生糾紛。
(5)合同的終止:分部分項工程完工后,相關部門組織進行完工結算。完工結算時應按一定比例扣留質量保留金和風險金。合同終止結算時應要求對方在完工結算單和原始合同上簽署“所有款項全部結算完畢,無任何經濟糾紛”字樣。
三、機械材料管理
1、材料管理:
大宗材料應采用計劃成本法核算,計劃單價在施工過程中保持不變。計劃單價可按投標材料單價確定,也可按施工進場時材料采購價格確定。采用計劃成本法核算,應按核算期結轉分配材料成本差異,將計劃成本調整為實際成本。
材料管理要著重抓好采購、驗收、攤銷和盤點幾個關鍵環節。
(1)采購:大宗材料采購可采用招標、議標或?qū)嵉厍⒄劮绞剑少?gòu)過程必須透明,以降低采購價格為目的。
(2)材料點收:機材部材料點收單下應附磅單或原始收料單,財務部復核數量后作為原始憑證留存。
(3)材料攤銷:材料攤銷采用實際攤銷法(拌合場磅單按試驗配合比換算各類材料攤銷數量),計入相應施工管理單元材料費成本項下。同時按月和工程設計理論使用量比較,分析材料節超原因,堵塞材料管理漏洞。
2、機械管理
(1)機械使用費應逐步實行量化控制。工程部、合同部按施工隊完成工程量確定機械費控制指標,并在分包合同中對機械費控制指標、結算方式予以明確,從源頭上控制機械費。亦可將機械費直接包含在施工隊承包單價中,或者實行機械費與機械管理人員、現場技術員績效掛鉤的方式,降低“隱性管理成本”。
(2)建立健全設備進出場、調配等管理資料,細化設備原始運轉記錄。機械駕駛?cè)藛T逐日填寫工作內容、施工部位等記錄,施工隊負責人或現場技術員每日審簽運轉記錄。機械管理人員每月25日統計核算本月機械使用臺班數量和費用,按施工管理單元?dú)w集機械費成本。
(3)加強過程控制,提高設備利用率。項目在簽訂租賃合同時應明確冬季、雨季、設備維修期及停工間隙機械費計價方式,盡量縮短設備租賃時間,提高設備利用率。
(4)提高設備使用功效、降低機械使用成本。項目機械管理人員應對外租機械油耗情況進行統計核算,及時清退油耗較高的機械,千方百計降低機械使用費。
四、財務管理
各項目應嚴格執行集團公司關于財務管理、會計核算、資金管控、報表編制、信息上報的規定,財務人員要主動工作、大膽管理,夯實基礎、溝通協調,“記好帳、管好錢、把好關、服好務”,圍繞項目整體目標出點子、想辦法,努力實現各項預定管理目標。
1、各項目應嚴格執行資金計劃審批制度
各項目在收到業主款項后,應根據外欠款項類別、金額及資金支付輕重緩急合理編制資金計劃,由項目經理部和分公司負責人、財務負責人分別簽署意見后上報集團公司財務資金部,經主管領導批準后在計劃控制范圍內支付和使用。
2、財務人員應及時核對往來賬務
財務人員按月同材料會計、庫工、工程部、合同部等相關部門及內部其他單位核對往來賬務,夯實工程成本。
3、財務負責人每月向項目經理提供外欠人工、材料、機械使用費、合同結算支付情況的“動態詳表”。加強財務對合同管理、結算支付的監督職能。
4、財務管理要做到“管理關口前移,核算不留隱患”。財務人員要掌握材料庫存、機械使用和各個工作面的進展情況,每月和材料供應商、機械租賃商、下屬施工隊及相關往來單位核對賬務,并留存對賬記錄。最后一次付款時,要求對方在原始合同和付款單據上書寫“款項全部付清,無任何經濟糾紛”字樣。
五、人員管理
1、人員、社保信息化管理
(1)項目部應建立人員信息卡(電子版和手工版),對人員實行動態管理。信息卡上除載明人員基本情況外,及時更新人員獎懲、任職期間表現、工資、晉升等動態信息。
(2)項目部應建立人員社保金臺賬。個人部分在當月工資中扣除,單位部分按月計提,及時、足額上繳分公司、集團公司。
2、勞動用工管理
(1)項目部應和臨時聘用人員簽訂以完成一定任務為期限的勞動合同。加強對外包隊伍人員管理,采取銀行直接打卡或現金發放工資的方式,監督“中間承包人”及時、足額發放農民工工資。
(2)項目應加強對生產工人的管理,篩選、培養各崗位技術骨干。同時積極引入和培育外部施工力量。
3、安全生產管理
(1)各項目應按照集團公司要求提取安全生產費用,項目專職安全員負責安全生產費用臺賬的設立和管理。安全生產費用為中標工程量清單中該項定額,清單未明確時按有效中標價總額(不含安全生產費及建筑工程一切險及第三者責任險的保險費)的1%提取。安全生產費用應用于施工安全防護用具及設施的采購和更新、安全施工措施的落實、安全生產條件的改善,不得挪作他用。
(2)各項目應為參建人員辦理人身意外傷害保險。
六、辦公文件、印章和資料管理
1、公文處理程序
(1)項目部各類公文由辦公室統一收文,統一編號,統一處理。經領導批示后,相關部門傳閱辦理,原件留存辦公室,經辦人員應將處理結果紀錄在公文處理單上。
(2)相關部門使用文件可在辦公室復印或辦理有關手續借閱。
(3)辦公室指定專人每天查閱通過網絡發送的文件,按公文處理程序傳遞辦理。
2、資料管理
(1)所有文件、會議紀要原件統一由辦公室管理。項目結束后分類歸檔到分公司檔案室。
(2)所有財務資料統一由財務部管理。項目結束、內外結算基本終結后,原項目財務負責人將會計憑證、賬簿、報表、合同文件等財務資料書面移交分公司財務部,移交單上應詳細列明項目外欠工料機款項,業主中期計量、變更、索賠進展情況,項目待決訴訟等重大事項。
(3)所有合同、計量結算資料統一由合同部管理。項目結束后分類歸檔到分公司工程管理部。
3、印章管理
項目公章管理應建立用印登記簿,詳細寫明用印內容、份數、經辦人、審批人、蓋章人。嚴禁任何部門和個人在空白合同文本上蓋章,合同簽訂時原則上應先由對方簽字蓋章,嚴禁我方簽字蓋章后以傳真、信函的形式交對方簽字蓋章。如有特殊情況,須經上級監管單位總經理批準。財務專用章由財務負責人負責保管。
上述項目管理中的關鍵控制環節及相關業務程序是對工程項目管理及合同、施工設備、材料、設備租賃等管理辦法的明確和細化,實施中的具體問題由集團公司各職能部門與基層單位、工程項目對口協調解決。
?
?
二〇一〇年四月二十二日???????
?
?
