榆林西左界:瀝青拌和樓安裝日記
發布時間:2013-05-14     作者:文/圖 薛菲       來源:路面公司      分享到:
拆裝了多少次瀝青拌和樓,又有誰認真去記錄過安裝過程中的每一天?在榆林西左界與戰友們一同度過榆靖養護項目4000瀝青拌和樓安裝的10個日夜里,拌和樓每天一點點地成長,很多瞬間令人難忘。在這里,我要把這些日子的經歷記錄下來,與大家分享。
第一天?5月1日?晴????
早上8點鐘,在靖邊臨時租賃場地,一臺35噸吊車、四臺平板車和多次協助我們安裝拆卸的工作人員,全部準備就緒,總負責人李宏曉召開了工作安排和安全技術交底會。會后,伴隨著一陣震耳欲聾的鞭炮聲,瀝青拌和樓調運工作開始。

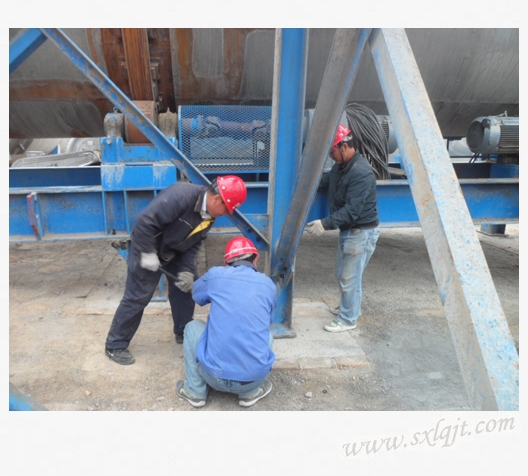

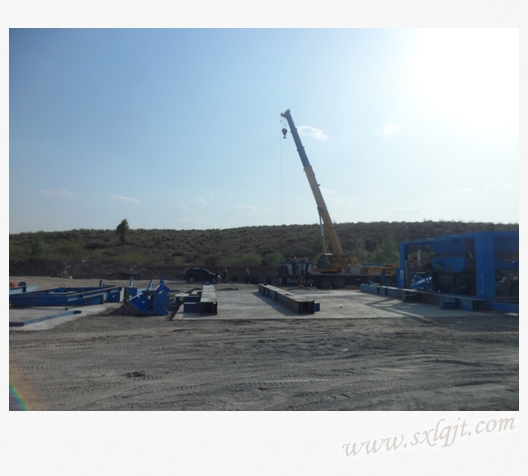

中午兩點,四車拌和樓組件運抵榆林西左界拌和場,一臺25噸吊車已經在現場待命。還是老規矩,卸貨之前,李宏曉召集所有安裝人員進行工作分工安排,安全技術交底是重中之重。會后卸車安裝工作開始。下午六點,拌和樓底座支架已全部定位。
?
第二天?5月2日?晴
早晨六點半吃過早飯,灶房將熬好的綠豆湯裝車,與安裝工人一同進入現場。因陜北沙漠地區太陽狠毒,為避免中暑,后勤人員提前做好了預防工作。遺憾的是,今天因現場吊車只有一臺,用來卸車就不能同時進行安裝,總共卸了七車組件,安裝進度只是將拌和樓支撐腿立了起來。
第三天?5月3日?晴
吃過早飯,場內來了兩車組件,同志們立即組織卸車。八點時,我們欣喜地看到一輛平板拉著路面公司使用了20多年的寶貝——30噸大吊車進場了。同志們高興地說:“這下好了,兩臺吊車,一臺卸車,一臺安裝,進度就快了,要不然還像昨天那樣進度,那真是丟死人了。”
我不這樣認為,卸車也是進度。今天的成績不錯,卸了六車,而且都是大件,跟人比起來都是龐然大物,不容易呀。到下午七點,拌和樓攪拌鍋安裝到位。裝這個攪拌鍋發生了點波折,有一個支撐腿與攪拌鍋連接螺栓孔對不上位,吊車提著拌鍋,一部分人裝載機端著用撬杠撬,還有一部分人用繩子在地上拉,用了大約一個小時總算拿下。
?
第四天?5月4日?晴
今天再來八車,拌和樓組件就全部調運完畢。早上七點來了四車,預計中午剩下四車就全部運完,這樣就可以完全投入到安裝階段了。
上午還在設想安裝進度,下午卻傳來消息說吊車油管爆裂了。我趕緊跑到現場一看,確實是我們的老寶貝30噸吊車液壓油管破了,還好八車組件已全部卸完。下午一部分人搶修吊車,另一部分人對已定位的組件進行螺絲固定。
還有就是配電房也已蓋好,配電柜可以就位了。
第五天?5月5日?陰大風

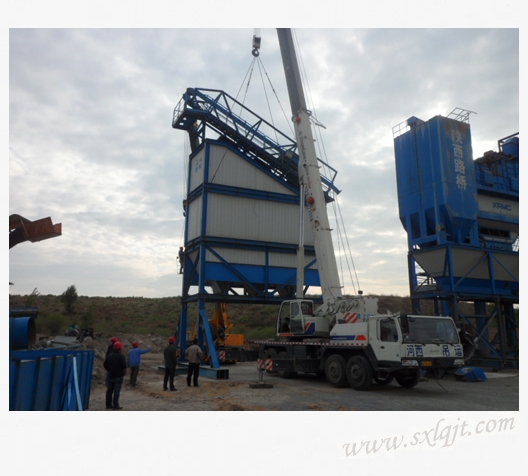

早晨風比較大,拌和場地處毛烏素沙漠地帶,只要起大風,到處是沙塵彌漫。考慮到拌和樓安裝已基本進入高空作業,大風天氣進行高空作業存在安全隱患,今天的工作全部改為地面作業。先是將兩個瀝青罐吊到提前預制好的底座上,固定到位;下來分別對干燥筒、除塵器的支撐腿進行定位安裝;最后對成品料倉和熱料倉進行拼接。
?
一陣風吹過,不夸張地形容,現場干活的人都成了泥娃娃,夸張一點那就是兵馬俑。為了讓大家少吃點沙子,現場安排了專人灑水滅塵,雖然不能完全消除沙塵,但還是能減少一些沙襲。
第六天?5月6日?小雨轉陰
滴滴答答的小雨,不影響正常工作,就是爬高空時擔心腳底打滑,進入現場大家互相提醒一定要注意腳底踩穩,安全第一。

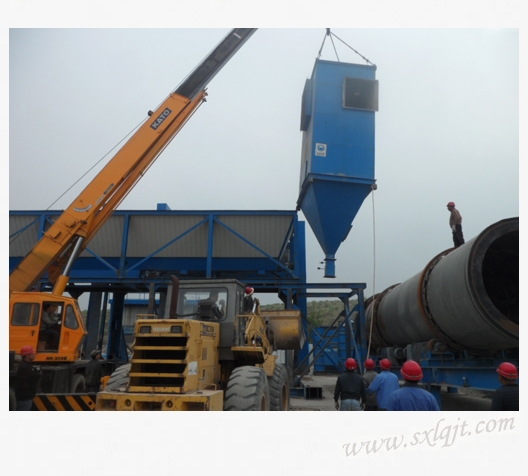

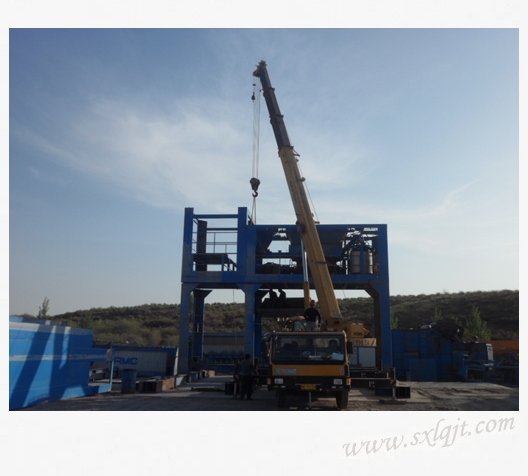

有了昨天的成品料倉和熱料倉拼接基礎,今天就直接將成品料倉下體和熱料倉下體吊裝定位了。安裝除塵器感覺就像孩子們玩套圈圈一樣,吊車吊著除塵器緩慢地升上高空,然后要將除塵器準確地放入支架框內,這也是考驗吊車司機的時刻了。不過對于我們的30噸吊車司機來說,這已經是家常便飯,對這些安裝技巧他已經很熟悉了。安裝干燥筒比起除塵器相對要容易點,但是畢竟體積太大,放穩干燥筒后還要安裝筒口兩側的艙門。這些步驟完成,今天的計劃也就順利完成了。
?
第七天?5月7日?陰
今天可是個好日子,用拌和樓術語來說就是主樓封頂,意味著拌和樓的主要部件將要安裝到位,剩下的工作就是油管路和電路的細活了。

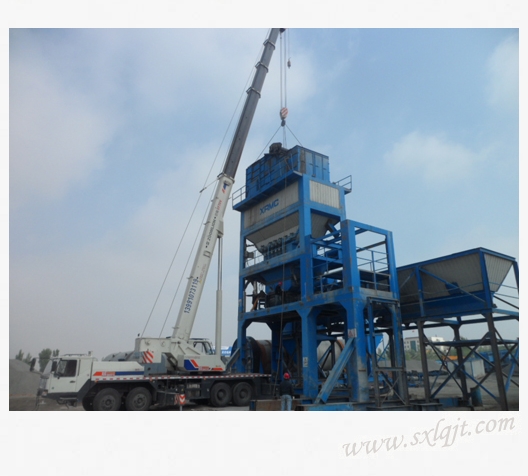

今天的任務比較重,要想主樓封頂那就得一鼓作氣,我們請來了70噸的大吊車。先是將拌和樓最高的熱料倉上體和振動篩固定到位??粗醣凵鸬?0多米高度作業,一種莫名的成就感從我們每個人的心底里蜂擁而出。
?
在倒運骨料提升機時,出了點小插曲,由于場地路面高低不平,再加上提升機超長,車頭從高處走到低處時,車尾剛好位于地面高處,提升機的尾部蹭到了地面,幸虧發現及時立即停車,才沒有造成電機部位損壞。吊車重新將提升機提起,將其墊高后拉到安裝部位,兩輛吊車配合,先將提升機從板車上卸下,70噸吊車伸長大臂,將升降機立起安裝到除塵箱側面。
昨天還夸安裝除塵箱難度大,今天可讓我又開了眼了。要把兩個并列的螺旋粉罐安裝到支架框內,可真是不知道該怎么形容。無法借助任何外力,只能眼巴巴地望著吊車左擺右擺地放入框內,放第一個粉罐還比較容易,第二個就難了,就差那么一點粉罐箱卡住進不去,因空間狹小,安裝人員無法站立操作,只能擠在狹小的縫槽內安裝,又使不上勁,這時候就需要經驗和技巧了。聽到有人大喊把導鏈扔上來,我一看是我們的劉雪峰,他是修理工出身,現在是3000型拌和樓的操作工,安裝拌和樓可以說是身經百戰,導鏈裝上以后,很快第二個粉罐就進去了。可見干什么事情都要巧干,不能硬干、蠻干,如果這次沒有經驗豐富的師傅指點,那可就要費老勁了。
成品料倉上體安裝比較快,在地面提前將上體的部件全部拼接好,吊車吊起直接對孔固定螺絲,另外一個吊車吊著掛藍,工作人員站在掛藍內,擰緊螺絲。
?
最后是除塵箱上體的安裝,上體與除塵箱連接不是靠螺絲固定,而是通過密封條連接,首先在除塵箱表面用密封膠將密封條固定,然后將上體對邊落上,不能有縫隙,必須得密封好,不能有漏氣現象,否則就無法達到除塵效果。
第八天?5月8日?陰轉雨
昨天主樓封頂了,今天可以喘口氣了,但絲毫不能泄氣,后邊的工作還很多,危險性降低了,但技術活增加了。
早晨將四個瀝青罐和一個柴油罐吊裝定位。定位好定,但罐的管道裝起來就麻煩了,每一道管口都必須清理干凈,以便管口連接時密封膠和墊子能很好地連接,工作運轉時不漏油,干這些細活就比較耗時耗力了。
裝完瀝青罐就可以定位冷料倉了,六個冷料倉提前拼接好,直接固定在預制好的底座上,將冷料倉下方輸送帶和支架安裝到位,冷料倉安裝到位就可以用磚來砌上料臺,上料臺砌好后還需進行混凝土硬化。
還不到十一點,老天變臉了,一瞬間烏云密布,狂風暴雨直奔而來,現場被迫停工,只能等雨停了,下午的時間算是泡湯了,什么也干不了了。
第九天?5月9日?多云
從冷料倉輸送出來的冷料要通過輸送機送到干燥倉內進行烘干、除塵,怎么進入就需要今天安裝的斜皮帶輸送機了。輸送機上方裝有煙道,煙道和引風機通過除塵設備達到除塵效果,工作原理我不是很懂,但基本運行原理應該就是這樣。
第十天?5月10日?晴
截止今天,拌和樓的全部組件安裝到位,包括扶梯、管道等各種附件,我的安裝日記也就寫到這兒了。接下來是電路的連接,需要專業人員對著電路圖一道一道地連接;拌和樓的每道電路與配電柜的連接;配電柜與1250千伏變壓器的連接;變壓器與高壓線路的連接等,這些工作都在緊張地進行中。今天,供電站的工作人員進場架設高壓電路,預計兩天之內高壓線路就可以架好,等拌和樓的電路全部連接好,就可以調試試拌了。
短短十天,我和參戰的工作人員一起,親歷了每一天的工作,看到同事們不辭辛勞、盡心盡責的工作態度,我想說:你們是光榮的!請記住他們的名字:朱安科、劉雪峰、楊高峰、牛榮軍、米鋒、白亞軍。
?
