通海隧道施工紀實
發布時間:2013-01-07     作者:文/圖 王鎖杰       來源:第三工程公司      分享到:
西寧南繞城公路是國家高速北京至拉薩線的重點工程。西寧南繞城公路第9合同段,是繼共玉項目之后集團公司在青海市場承建的又一重大工程,標段主要施工任務為通海隧道。通海隧道采用雙向六車道,隧道穿越地層巖性主要為上更新統的風積黃土和第三系泥巖,其施工難度之大和科技含量之高在全國尚屬首例。
結合通海隧道具體地質情況,我們深入領會設計意圖,不斷研討各種施工方案,并針對交叉中隔壁法(CRD)施工工法的不適應性進行了方案優化。9標在全線第一個進行了施工步距的優化和上導中隔墻增設臨時通道,這樣一來,左右兩側導洞的資源可以共享,減小了各掌子面施工的相互影響。優化方案實施后,施工進度、大型機械設備的利用等得到了大幅度的提高和改善,得到了總承包部專家組的認可,并在全線黃土隧道施工中推廣。
施工過程中,特別是2012年8月份以來,隧道左、右線均發現地質圍巖實際狀況和設計出入較大,左右洞拱頂均出現厚50厘米到6米不等的砂礫層,砂礫層的穩定性差,導致施工進度緩慢;拱頂砂礫層坍塌嚴重時達到1.5米到2米,造成噴射砼超方嚴重,同時造成非常嚴重的安全隱患??偝邪靠偨?jīng)理趙久柄每次到西寧必到通海隧道現場察看,對9標的施工進度、質量控制和安全防范措施均給予了高度評價。他囑咐項目部領導一定要穩步推進,并且多次邀請中交一勘院和交通部隧道專家來現場進行指導。
面對復雜的施工地質環境和技術要求,我們更沒有絲毫松懈。我們根據地質變化的特點,對開挖進尺進行動態控制,單循環最大進尺控制在2榀之內,每循環開挖根據拱頂砂礫層的變化及砂礫層穩定性,確定單循環進尺榀數,盡可能地避免拱頂砂礫層坍塌。我們以加強各工序環節的控制為主,縮短工班交接、材料供應等可環節的時間,提高單循環作業效率,以新奧法施工原則為指導,實現單循環的強支護、快封閉、早成環,保安全。在此基礎上,我們依據地質變化特點,將五級黃土深埋段的每榀10根砂漿錨桿變更為中空錨桿,有效節約了項目成本。
西寧地處青藏高原東北部,氣候特點為低氧壓、冰凍期長、晝夜溫差大。冬季天氣特別寒冷,其他標段基本上都停工了,但是為確保按期完成施工計劃,九標不能停,更不能等。入冬以來,通海隧道開挖掘進、拱架支立、噴射砼、二襯砼澆注等各項工序一直沒有停止。工地上往來穿梭的砼車“穿”上了“棉衣”,被層層保溫帆布裹得嚴嚴實實。隧道施工現場、拌合站和料倉棚中都通了蒸汽和明火取暖設施,全天24小時保溫。盡管條件艱苦,困難重重,大家考慮最多的仍然是我們的通海隧道施工,考慮的是如何進一步保證施工質量,加快工程進度。每個人,每一天,我們都同甘共苦,任勞任怨,奮戰在工地上。
截止2012年12月底,隧道右洞開挖進尺513米,二次襯砌完成400米,隧道左洞開挖進尺409米,二次襯砌完成300米,全年生產任務順利完成。

破碎錘開挖掌子面

掌子面圍巖結構

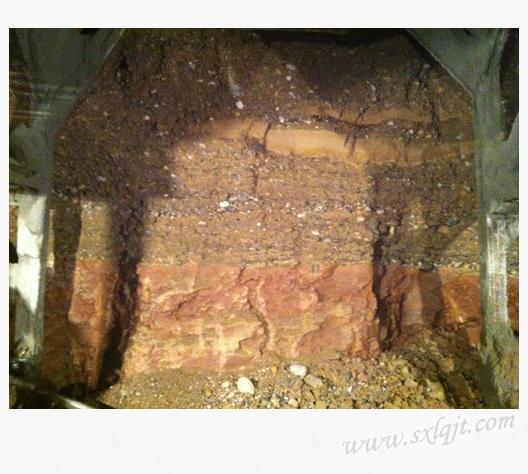

拱頂砂礫層坍塌情況

總承包部專家察看掌子面圍巖

集團公司領導觀察圍巖情況

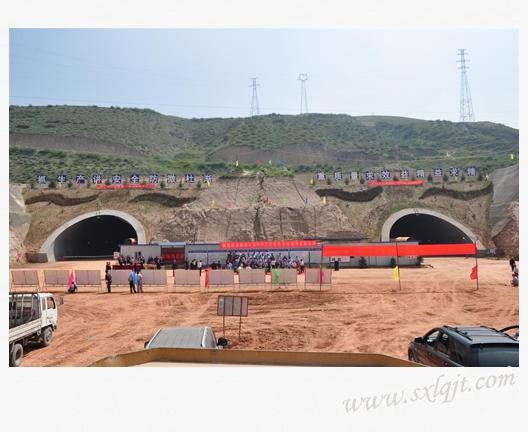

通海隧道全景
?
